【新聞動態】重慶數據谷---全通透鋼結構高空環廊成功升頂
同新工程 2019年11月4日

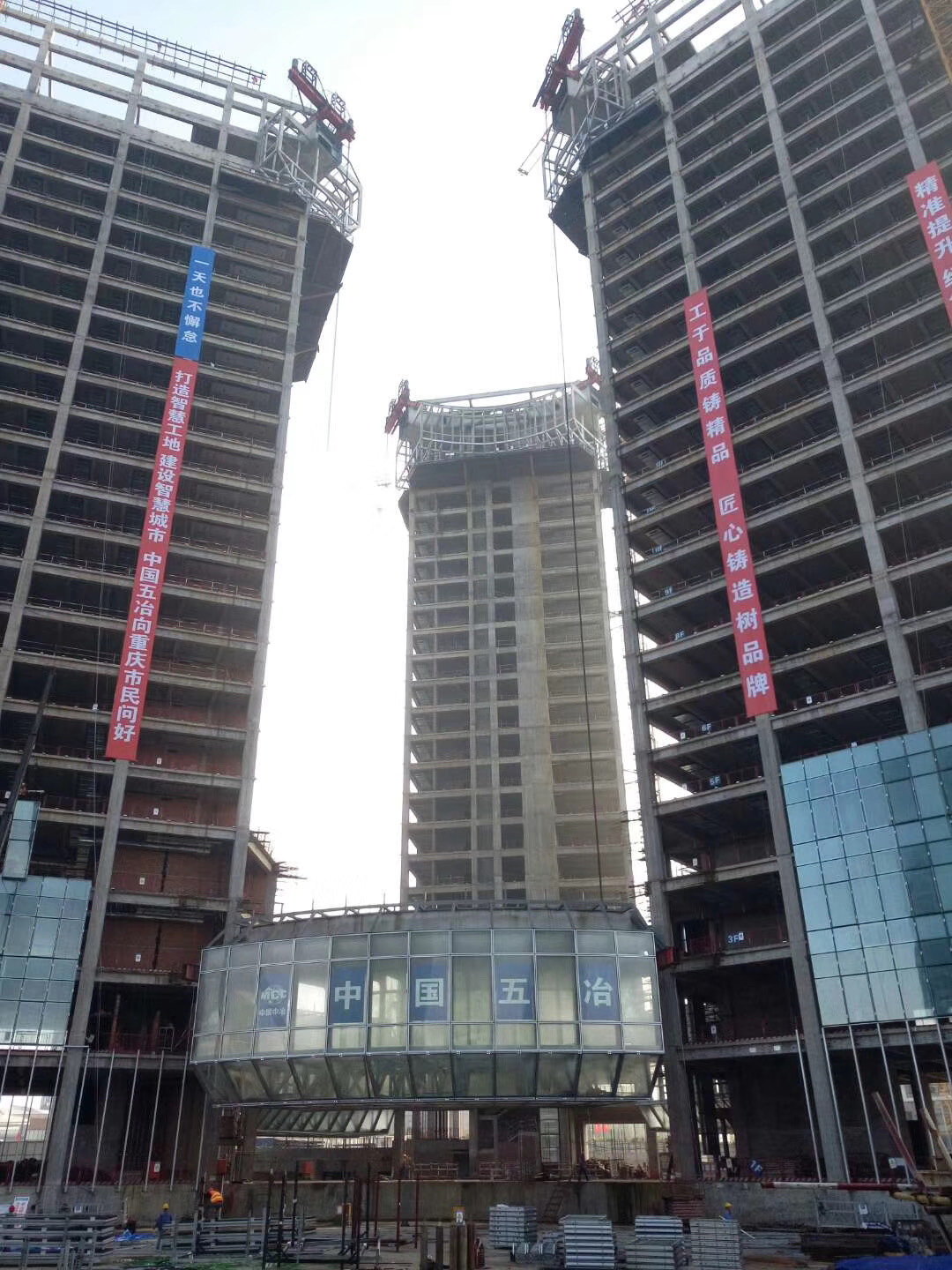

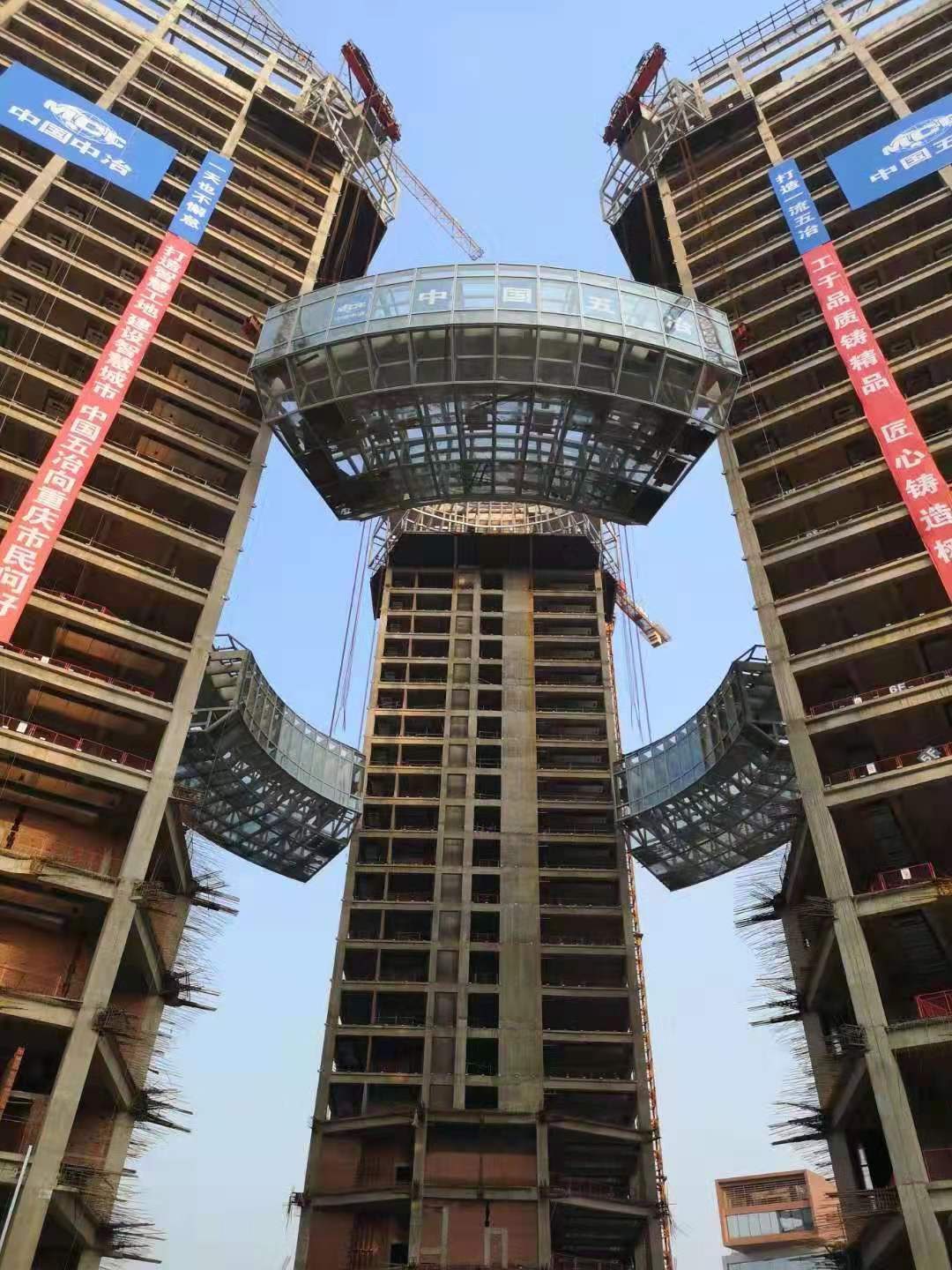

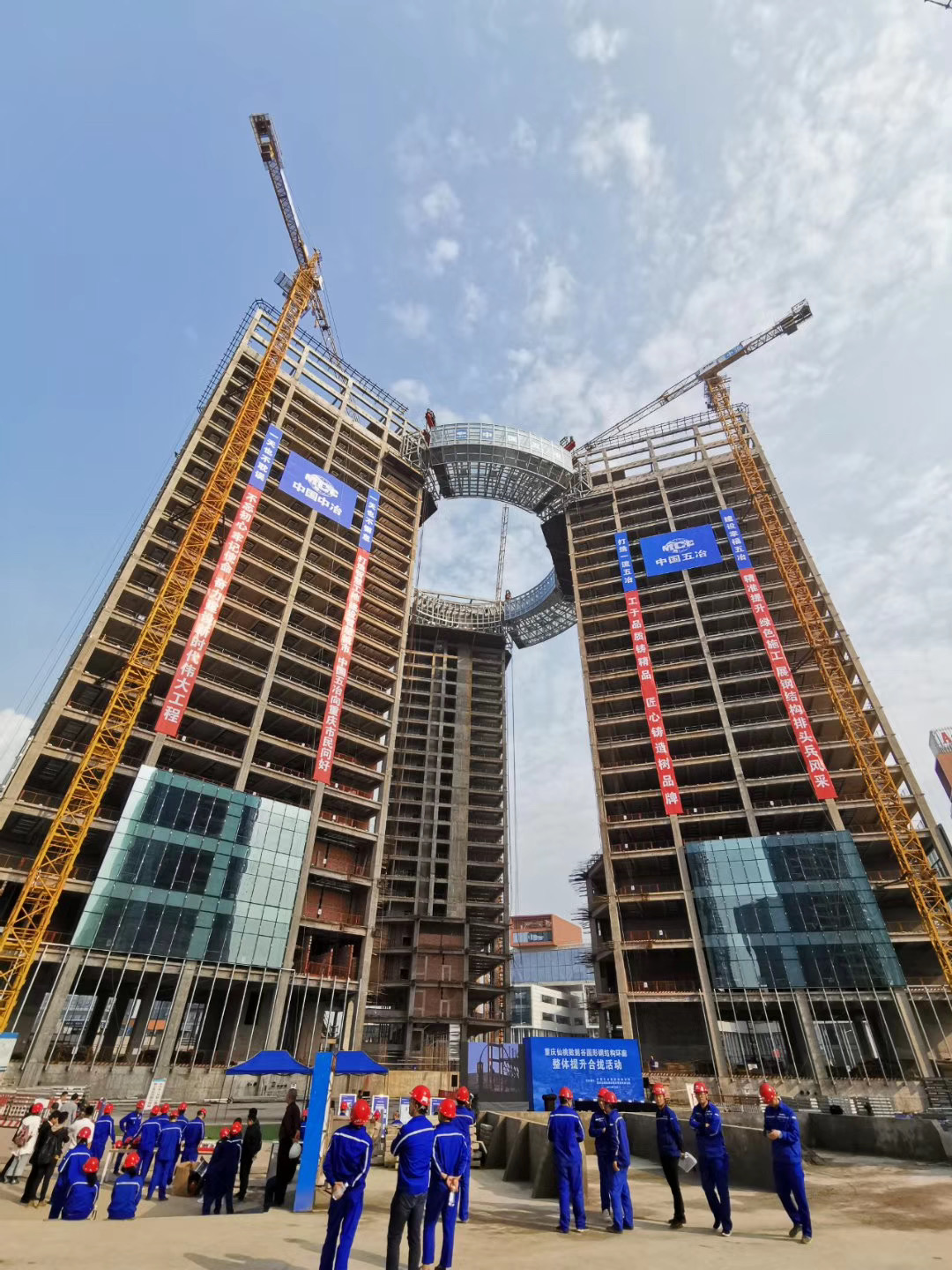

11月4日,經過30小時的提升施工,由中國五冶承建,我公司負責鋼結構環廊整體提升施工,被譽為巨型“鋼指環”的仙桃數據谷9號樓鋼結構高空環廊外徑達32.6米,內徑為20.6米,總重達2060噸,其中鋼結構重量達1800噸,環廊在99.8米的高空無縫串聯起3座支撐它的塔樓,成為數據谷內的地標。
要成功將環廊安裝至塔樓頂端并不容易,提升高度近百米的高空環廊已屬罕見,而全通透鋼結構高空環廊更是“難上加難”。為了保證順利提升,整個環廊被分為6段,3段安裝于塔樓頂部,懸空處的3段則需要從地面提升至高空,再與樓頂的部分對接合攏,首先是每一段連廊均為弧形,中心軸線和重心不在同一位置,形成了“偏心”的受力結構,在提升過程存在傾覆的風險。其次是全通透環廊的玻璃幕墻安裝精度極高,如何保證提升過程中不被擠壓變形?此外,在提升過程中高度每上升30米,提升危險系數和不確定因素就會成倍增加。

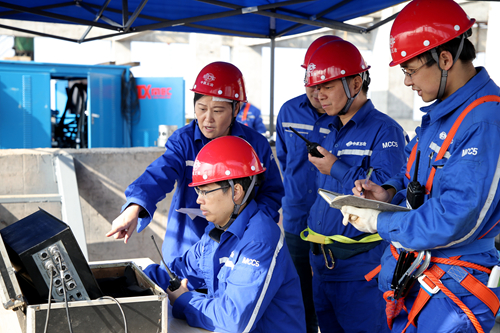

為了防止連廊鋼結構在提升過程中因為受力不均出現破損變形,進而擠壓玻璃幕墻,同時確保整個提升過程穩定可控,采用了先進的“鋼結構液壓同步提升技術”進行提升作業。技術團隊使用了共計15300米長的高強度、低松弛的預應力鋼絞線和12臺確保吊裝的液壓千斤頂,“護送”環廊順利從數據谷的“谷底”飛躍至近百米高的“云端”,終讓這個2060噸大噸位、99.8米大高差、32米大外徑的環形連廊18個支座的支承作用下,牢牢固定在3棟塔樓頂部。
