蘇通長江公路大橋南主塔墩鋼吊箱整體下放工程
項目概況
蘇通長江公路大橋主橋跨徑 1088 米,是目前跨度至大的斜拉橋,也是我國建橋史上工程規模大、建設標準高、技術復雜、科技含量高的特大型橋梁。其南主塔墩鋼吊箱呈啞鈴型,采用有底雙壁(側包底)結構形式。在總體施工方案中,鋼吊箱采取在水平面以上的平臺進行拼裝,然后整體下放入水的施工工藝。
承擔工作
1、整體下放方案設計、鋼管樁支撐結構復核驗算
2、整體下放控制策略設計、整體下放試驗實施
3、提供整體下放設備(包含提升油缸、液壓泵站和計算機控制系統)
4、負責鋼吊箱整體下放實施
技術參數
下放重量:5800 噸 結構尺寸:117.35m×51.7m
下放高度:9.8 米 同步點數:12 點
設備使用:16 臺 200 噸和 24 臺 350 噸提升油缸、12 臺液壓泵站、1 套控制系統
完成時間 2004 年 11 月
工程圖片

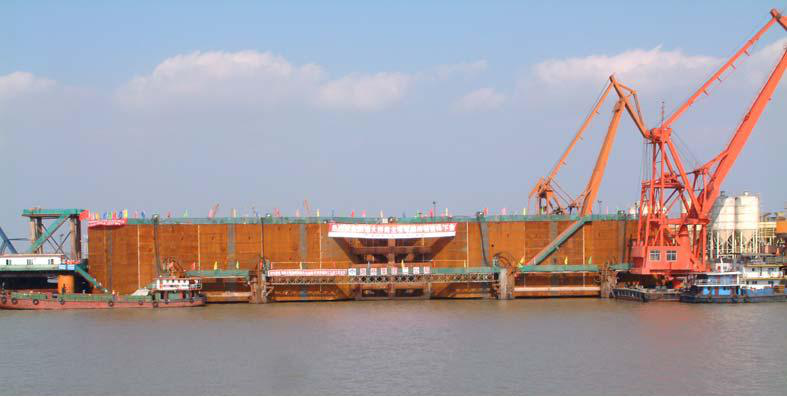

鋼吊箱下放過程中,即將入水

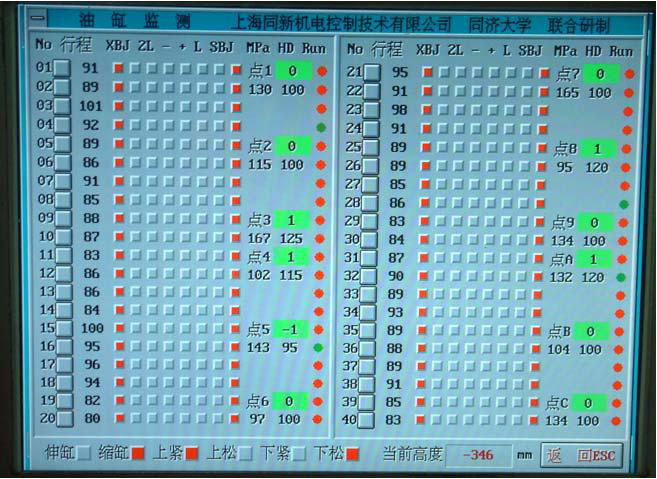

整體下放過程中計算機控制操作面板顯示,同步控制精度在±1mm 內。
|
